上线前说好三个月,结果三年没跑通!点晴模切ERP 实施拖死企业的八种方式

admin
2026年3月15日 10:1 本文热度 35

有一种项目,叫做永远快完成了。 ERP 实施就是这种项目的高发重灾区。

签合同的时候顾问信誓旦旦:三个月,最多四个月,我们做过很多类似的客户。然后你就信了。

然后第四个月还在改需求第八个月还在调接口第十五个月系统上了但没人用第二十四个月项目组解散了但问题还在第三十六个月你换了一批人重新讨论要不要推翻重来

这不是个案。这是国内 ERP 实施项目里极其普遍的一种死法。

为什么会这样?不是某一个人的问题,也不是某一家厂商特别烂。是有一套系统性的失败机制在运转。

今天我们把这八种方式一条一条掰开来说,看看你的项目中了几条。

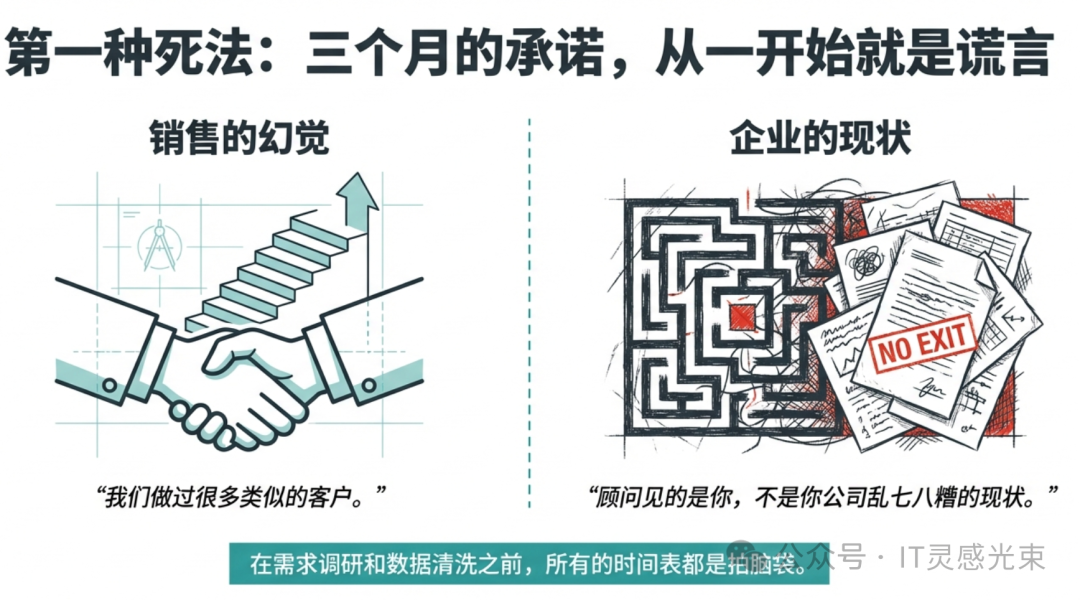

第一种:三个月的承诺,

从一开始就是谎言

先说最根本的问题。

那个三个月上线的承诺,是怎么来的?是销售在投标阶段为了拿下合同报的数字,是顾问按照最理想路径估算的工期,是项目计划书里写的最乐观情况下的时间表。

它从来没有认真考虑过:你们公司的数据有多乱、你们的流程有多复杂、你们的管理层有多少时间配合、你们的 IT 团队有没有能力对接、你们的业务部门会不会抵制变化。

这些变量,在报价阶段是不存在的。销售顾问见过的是你,不是你们公司真实的运营状况。

但合同一签,三个月的承诺就变成了双方的共同幻觉——你真的以为三个月能搞定,他们真的以为用标准方案能套进去。

然后现实开始一巴掌一巴掌地打脸。

ERP 项目的工期估算,应该是在做完完整需求调研、梳理完数据现状、确认完集成范围之后再给出。

任何在这之前承诺的上线时间,都是在拍脑袋。

第二种:需求调研走了个过场

ERP 项目失败的原因,有一半可以追溯到需求调研阶段——那个理论上最重要、实际上最容易走形式的阶段。

标准的需求调研是什么样的?顾问来了,开几场会,各部门负责人轮流汇报一下现有流程,顾问记录,然后输出一份厚厚的需求文档,大家签字确认。

听起来很完整,问题在哪里?

问题在于,部门负责人告诉你的,是他认为应该怎么运作,或者是他想让外人看到的运作方式,而不是这家公司真实的日常操作。财务总监不会在需求会上告诉你他们有一套线下的 Excel 对账逻辑是十年前留下来的遗产,销售主管不会主动说他们的客户折扣体系复杂到连他自己都说不清,仓库主管不会提那个被大家默认使用的「临时货位」其实已经用了五年。

这些才是真正影响系统设计的细节。但它们不会出现在需求文档里,会出现在系统上线之后,以各种这个系统不支持我们的实际操作的投诉形式冒出来。

那个时候,改,代价极高不改,系统就是摆设

真正有效的需求调研,不是开会,是跟人待在一起

跟着销售拜访客户,跟着仓库操作员在货架旁边看他们怎么实际操作,坐在财务旁边看月结的时候他们在对哪些数。

你看到的才是真的需求。

第三种:主数据是个烂摊子,没人想动它

如果你问 ERP 项目里最不性感但最关键的事情是什么,答案是主数据治理

主数据是什么?是系统里所有业务数据的基础

——物料编码、客户档案、供应商信息、BOM 结构、科目体系、价格体系

这些数据如果是乱的,系统建在上面就像在流沙上盖楼,迟早要塌。

但主数据治理是一件极其枯燥、极其费时、极其容易被忽视的工作。

为什么容易被忽视?

因为它不出现在演示 PPT 里,它不产生「哇塞」的效果,它是几百个人花几个月时间对着 Excel 表格一行一行核对、清洗、统一

很多企业在启动 ERP 项目的时候,主数据的状态是这样的:

  • 同一个供应商在系统里有三个名字
  • 同一个物料因为不同时期录入有五个编码
  • BOM 数据是两年前做的,早就跟实际生产对不上
  • 客户信用额度不知道谁在维护,也不知道是否准确

这个摊子,没有人愿意去动。因为动了意味着要协调所有部门,要有人负责,要花时间,要承担「影响现有业务」的风险。

于是很多项目选择了最省事的做法:先迁数据,上线再说

结果是上线第一天,系统里跑的就是脏数据,然后越跑越乱,越乱越没人信任系统,越不信任越绕过系统手工操作,然后系统里的数据就更脏。

主数据治理必须是 ERP 项目的前置条件,不是并行任务,更不是上线后再处理的事。这件事没有捷径,只有坐下来一条条处理。

第四种:业务部门全程缺席

这是国内 ERP 项目里最普遍的一种死法,没有之一

项目启动的时候,老板开了一个全员大会,宣布 ERP 是今年的重点战略,所有部门必须配合。掌声响起,合影留念,散会。

然后实际推进过程中,业务部门的参与程度是这样的:

  • 需求调研的时候派来一个最年轻的小专员,因为「主管太忙」;
  • 关键决策需要业务确认的时候,邮件发出去两周没有回复
  • 系统测试阶段业务部门说「等上线了再说」,一个测试用例都没跑过
  • 上线了出了问题,业务部门开始全面投诉「这个系统根本不好用」。

与此同时,IT 部门或者项目组在里面使劲,对接顾问,写测试方案,催各部门配合,成了这个项目里最焦虑的人群。

这背后的逻辑是:业务部门没有真正的 ownership

ERP 上线对他们来说,短期内意味着更多的学习成本、更多的操作步骤、更多的流程约束,而收益是长期的、系统性的,而且往往不直接体现在他们的 KPI 上。

他们没有动力投入

于是你得到了一个「IT 的项目」——IT 部门花了很多时间和精力做出来的系统,业务部门用脚投票不认可,然后双方互相指责对方,项目就烂在那里。

ERP 是业务项目,不是技术项目。

它的主体应该是业务部门,IT 是支持角色。如果这个定位反过来了,项目从一开始方向就错了。

第五种:系统跟着业务走,把流程问题全搬进了系统

这是个很微妙的问题,很多人没意识到它是个问题。

ERP 上线的核心价值之一,是推动企业做流程梳理和优化

通过系统的约束,把原来靠人脑、靠微信群、靠 Excel 维系的流程,变成有规则、有记录、可追溯的标准化流程。

但很多企业在实施的时候,走向了反面:

  • 业务部门说「我们现在是这么操作的」,顾问就按现在的操作方式去配置系统。
  • 业务部门说「我们这里有个特殊情况需要灵活处理」,顾问就加一个例外逻辑。
  • 业务部门说「这一步我们不需要审批」,顾问就把审批步骤去掉。

结果是什么?你把所有现有的流程,包括那些混乱的、低效的、不合理的流程,全部固化进了系统

上线之后,你的 ERP 完美地复现了你上线之前的混乱

更糟糕的是,系统还让这种混乱变得更难改变。因为流程已经被代码和配置固定了,想改就得改系统,改系统要走变更流程,需要时间和成本。本来可以通过管理手段解决的流程问题,现在成了技术债

ERP 实施是企业难得的一次「强制梳理流程」的机会。

但太多企业把这个机会浪费了,用「迁就现有操作」的方式,把一个改变的机会变成了固化的包袱。

ERP 上线之前,必须认真问自己:

哪些现有流程是值得保留的,哪些是应该借这次机会改掉的。「我们现在就是这么做的」不是一个充分的理由。

第六种:集成接口是个黑洞

ERP 很少是孤立存在的。它通常需要跟 WMS、MES、CRM、电商平台、财税系统、银行系统做集成。每一个接口,都是一个潜在的定时炸弹

集成的问题,表面上看是技术问题,实质上是业务逻辑问题

比如,ERP 里的订单状态是「已发货」,电商平台那边的状态应该同步成什么?同步的时机是什么?是实时的还是定时批量的?如果同步失败了怎么处理?

比如,ERP 里的库存单位是「箱」,WMS 里操作的是「件」,换算关系在哪里维护,谁是主数据的主系统?

比如,财税系统需要的发票数据格式,跟 ERP 能输出的格式,字段定义有出入,怎么处理?

这些问题,如果在项目初期没有每一个都明确定义清楚,等接口开发完成之后发现业务对不上,再改的代价是指数级增长的——因为两个系统都要动,两个项目组都要协调,而且改了这边可能影响那边。

更麻烦的是,集成接口出了问题,通常是两边互相甩锅。ERP 那边说「我的数据是正确的,是对方处理逻辑有问题」;另一边说「数据传过来就是乱的,不是我的问题」。然后这个问题就在两个团队的缝隙里待着,没人真正负责,一待就是几个月。

集成接口必须有详细的接口规范文档,必须明确每一个字段的业务含义、数据格式、异常处理逻辑,必须有明确的负责人。这件事不能等到开发阶段再说。

第七种:一口气全切,没有退路

大爆炸式上线,就是选一个日子,全公司在这一天同时切换到新系统,旧系统关闭,退路断绝。

这个策略有一定的逻辑——避免新旧系统长期并行带来的双重工作量,强制所有人用新系统,加速磨合。

但在实际操作中,大爆炸式上线是高风险操作,尤其对于业务体量稍大、流程稍复杂的企业。

原因很简单:

你不可能在上线之前把所有问题都测出来。系统在测试环境里跑得顺,上了生产环境面对真实业务量和真实操作用户,问题会以你预料不到的方式涌现出来。

如果这个时候你已经关闭了旧系统,你就只有两个选择:

咬牙在新系统里混乱地处理问题,或者紧急把旧系统重新启动(技术上往往没那么容易,而且数据已经在新系统里操作过了,两边对不上)。

某家制造企业的案例是这样的:

ERP 大爆炸上线,第一天出库单打印模板有问题,打出来的格式不对,快递公司不收。仓库被迫停止出货。这一天积压的订单,花了一周时间才处理完。客户投诉,销售离职,老板震怒,项目负责人背锅。

这还只是一个模板问题。

如果是核心业务逻辑的问题,后果可想而知。

ERP 上线应该分批次、分模块、分区域推进。先上风险相对低的模块,积累经验,验证系统稳定性,再推进核心模块。给团队时间学习,给系统时间暴露问题。

第八种:没有人管后续运营

这可能是八种死法里最隐蔽、也最致命的一种。

很多 ERP 项目的逻辑是:上线=项目完成

顾问离场,项目组解散,合同履行完毕,大家各回各家。

然后系统就这么在那里跑着,没有人持续优化,没有人处理新的业务需求,没有人跟进用户反馈,没有人盯着数据质量是否在下降。

用户遇到问题,找不到人解决,就开始绕过系统。绕过了一次,就绕过第二次,渐渐地大家找到了系统之外的各种替代路径。三年之后你去看,发现系统还在跑,但系统里的数据跟实际业务早就脱节了,真正的业务是靠微信群、靠 Excel、靠人脑在支撑。

这背后有一个很现实的问题:

ERP 不是上了就一劳永逸的东西。

业务会变,产品线会变,组织架构会变,法规会变,上下游的系统会变。每一个变化,都可能需要系统做相应的调整。

如果没有人专门负责这件事,系统跟业务现实的距离就会越来越远。

更根本的问题是,很多企业没有内部的 ERP 运营能力

实施阶段高度依赖外部顾问,顾问走了之后,内部根本没有人能维护和优化系统。这种能力的缺失,在上线之初可能感觉不到,但会随着时间推移不断放大。

ERP 上线不是终点,是起点。

你需要一个内部的系统运营团队,持续跟进用户问题、数据质量、业务变化,让系统跟业务保持同步。没有这个能力,再好的系统也会慢慢被废掉。

说在最后:为什么三年还没跑通?

如果你对照着这八条想了一想,发现你的项目中了三条、四条甚至更多,先别慌。

这很正常,因为这些问题不是因为你们特别倒霉,也不是因为选的厂商特别差,而是因为 ERP 实施本身就是一件极其复杂的系统工程,而国内大部分企业——不管是甲方还是乙方——对这种复杂性都还没有足够的敬畏。

甲方以为买了软件就买了管理能力,乙方以为套个标准方案就能完成实施,双方都低估了这件事,于是一起吃了苦头。

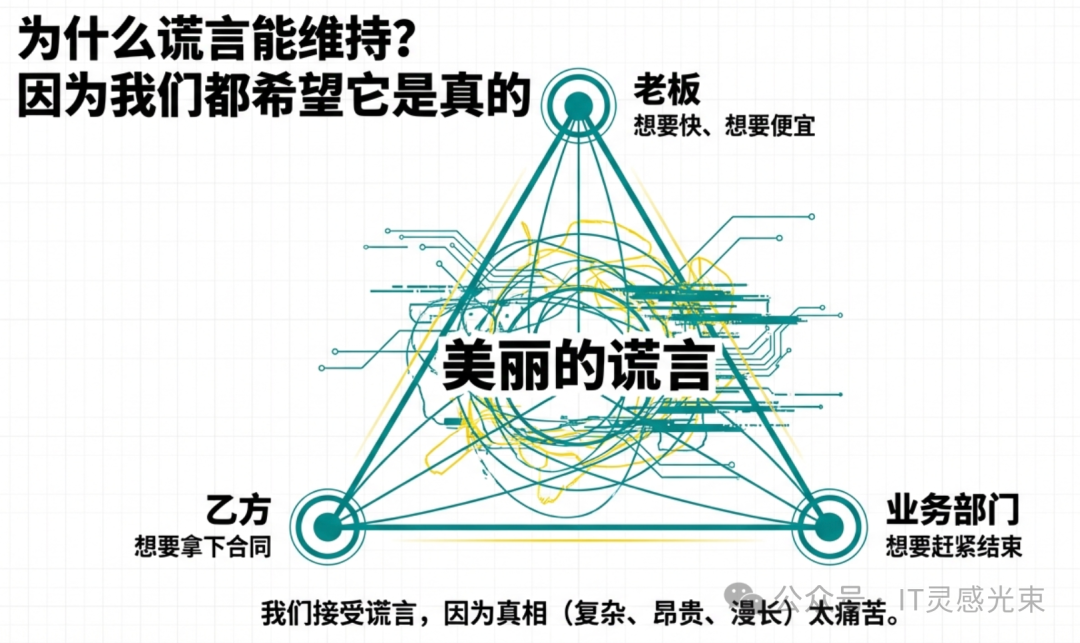

三个月上线是个美丽的谎言,但它之所以能一直被接受,是因为大家都希望它是真的。

老板希望,因为他不想花太长时间;顾问希望,因为这样能拿到合同;业务部门希望,因为他们不想被这件事拖着太久。

但现实不会因为你希望而改变。

ERP 实施是企业的一次深度体检和改造手术,做得好,体质会脱胎换骨;做得差,可能在手术台上就没了。

想清楚这件事的重量,再动手,才是对的。

阅读原文:原文链接

点晴模切ERP更多信息:https://moqie.clicksun.cn,联系电话:4001861886

该文章在 2026/3/16 10:00:29 编辑过
关键字查询
相关文章
正在查询...
点晴ERP是一款针对中小制造业的专业生产管理软件系统,系统成熟度和易用性得到了国内大量中小企业的青睐。
点晴PMS码头管理系统主要针对港口码头集装箱与散货日常运作、调度、堆场、车队、财务费用、相关报表等业务管理,结合码头的业务特点,围绕调度、堆场作业而开发的。集技术的先进性、管理的有效性于一体,是物流码头及其他港口类企业的高效ERP管理信息系统。
点晴WMS仓储管理系统提供了货物产品管理,销售管理,采购管理,仓储管理,仓库管理,保质期管理,货位管理,库位管理,生产管理,WMS管理系统,标签打印,条形码,二维码管理,批号管理软件。
点晴免费OA是一款软件和通用服务都免费,不限功能、不限时间、不限用户的免费OA协同办公管理系统。
Copyright 2010-2026 ClickSun All Rights Reserved
