标准工时数据怎么用——不止用来算工价

admin
2026年8月31日 14:54 本文热度 274
建工时数据到底有什么用?

很多工厂对工时数据的理解,就停留在一个字——钱。
具体点说,就是算工价。工人做一件衣服多少钱,用工时乘以分钟单价,就出来了。
这当然没错,算工价是工时数据最基础的用法。
但我今天要先泼一盆冷水——如果你把标准工时直接拿去排产、拿去报价,十有八九会出问题。排不准、报亏钱,是常有的事。
为什么?因为标准工时(ST)是一把基准刻度,不是拿来就用的成品数据。 你拿刻度直尺去裁布做衣服,还得留点缝份呢,哪有量多少就剪多少的?
今天这篇,我先用最短的篇幅帮你理清一个核心认知:工时数据有三个维度——ST、PT、QT,各管一摊事,不能混。搞懂了这一点,你才算真正会用标准工时。
然后重点讲5大应用场景——算工价、报价、排产、改善、绩效——每个场景该用哪个口径、怎么用,一文讲透。

先搞懂三个维度:ST、PT、QT

很多工厂的工时体系,只有一个维度的时间——标准工时。然后拿这一个时间,去应付所有场景:算工价用它、排产用它、报价也用它。
用着用着就出问题了:排产按标准工时算一天能做1000件,实际只做了600件——"GST不准";报价按标准工时报出去,做完一算亏了——"工时算少了";工人说做不到——"时间定紧了"。
其实不是标准工时不准,是你用错了地方。刻度是用来量的,不是直接当零件用的。

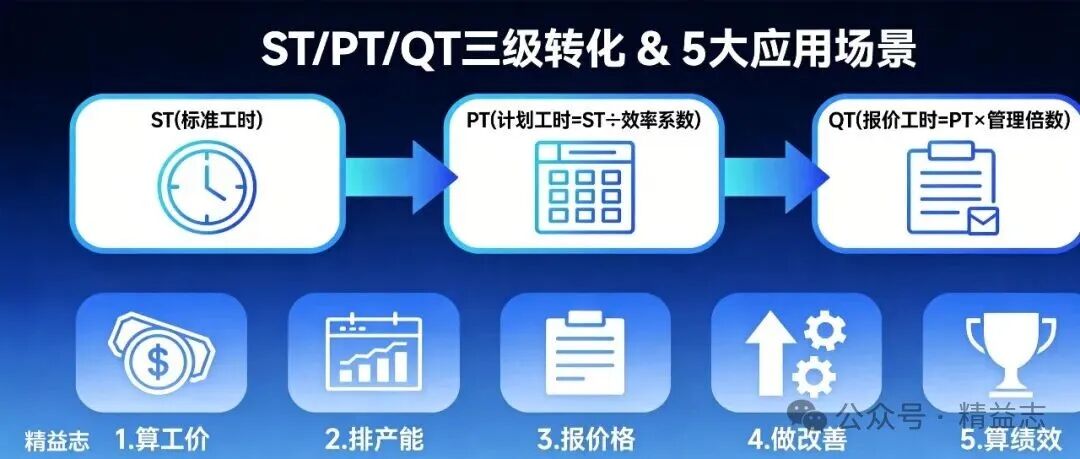

我用一句话把三个维度讲清楚:

  • ST(标准工时)——GST分析出来的理论基准时间,100%效率下的时间,是"刻度"。所有其他时间,都从ST出发换算。
  • PT(计划工时)——实际生产中可以执行的排产时间。PT = ST ÷ 综合效率系数。为什么要除以效率?因为实际生产不可能100%效率,人要休息、物料可能出问题、设备可能停机。行业里综合效率系数通常在0.55到0.70之间。
  • QT(报价工时)——对外报价的全成本口径。QT = PT × 管理倍数 = ST ÷ 综合效率系数 × 管理倍数。为什么还要乘管理倍数?因为报价不能只算直接人工,社保、间接人工、设备折旧、场地水电、管理分摊、品质损耗、利润……这些都要算进去(行业里叫"报价冰山理论"——直接人工是水面上的那一角,水面下藏着一大堆成本)。

管理倍数行业平均基准大约是2.3——工人每拿1块钱下工工资,工厂实际要付出大约2.3块钱的人工相关总成本。这个数跟规模关系很大:小厂人少层级低,1.6~1.8就够;中型工厂一般在2.0~2.3,是最常见的区间;大厂部门多管理成本高,倍数也更高。
我拿一件衬衫的例子串起来,你就全明白了:

某工厂做一款衬衫,GST分析标准工时(ST)= 22分钟

第一步:算PT(排产用)

综合效率系数取0.59(行业中等水平)

PT = 22 ÷ 0.59 ≈ 37.3分钟

第二步:算QT(报价用)

管理倍数取2.3(行业平均参考值)

QT = 37.3 × 2.3 ≈ 85.8分钟

第三步:算报价

下工分钟基价 = 0.3元/分钟(简化参考值)

单件工费报价 = 85.8 × 0.3 ≈ 25.7元/件

如果你直接用ST报价呢?22 × 0.3 = 6.6元。报六七块钱一件,做完一算实际成本25块多——这一单亏死了。
当然实际报价没这么夸张,因为很多工厂本来就会"凭感觉"加一些,但加多加少没个准数。感觉有时候对,有时候就错了。
核心认知:ST是刻度,PT是排产用的实际时间,QT是报价用的全成本时间。三个维度各有各的用途,不能一把尺子量所有场景。
好,概念讲完了。下面进入正题——5大场景到底怎么用。

场景一:算工价——用ST

第一个场景:算工价。
公式很简单:

工序工价 = 工序标准工时(ST) × 分钟单价

比如上领这道工序,标准工时是1.3分钟,分钟单价是0.3元,那工价就是0.39元/件。整件衣服的工价,就是所有工序工价加起来。
为什么算工价要用ST?
因为工价是"标准效率下的单价"。工价的本质,是给工人的产出定一个单价——你完成了一个标准工作量,就拿这么多钱。工人做得快、效率高,一天完成的标准工时就多,赚的钱就多;做得慢、效率低,完成的标准工时就少,赚的钱就少。
这很公平——多劳多得,按产出拿钱,不是按时间拿钱。
如果用PT来算工价呢?那工价里就包含了效率损失的部分。工人效率低,可能是物料不好、可能是设备有问题——这些不该让工人承担。工价应该是"纯的",是标准产出对应的价格。
说到这里可能有人会问:那这个分钟单价是怎么来的?是不是老板拍脑袋定的?
当然不是。定分钟单价的核心逻辑是:先定目标月薪,再除以月产出的标准工时总量,倒推出分钟单价。

分钟单价 = 工人目标月薪 ÷(月工作总分钟 × 综合效率)

我给你算一笔账:
• 你希望一线缝纫工的月收入能达到7000元
• 月工作时间:26天×10小时×60分钟 = 15600分钟
• 当前综合效率:70%(行业偏上水平)
• 月产出标准工时总量 = 15600 × 70% = 10920标准分钟
• 分钟单价 = 7000 ÷ 10920 ≈ 0.64元/标准分钟
所以你看,效率已经在定工价的时候考虑进去了——效率越低,同样月薪对应的分钟单价就越高;效率越高,分钟单价就越低。工价定好之后,工人做得快拿得多、做得慢拿得少,多劳多得的机制是成立的。
这也是为什么改善效率对工人和工厂是双赢的——效率提升了,分钟单价不变的话,工人收入涨了;单位产出的人工成本降了,工厂也赚了。
(注:本文举例用0.3元/分钟是简化参考值,实际企业要根据自己的工资水平、效率状况和当地行情来测算。)
当然,实际执行中会有一些灵活处理,比如新款上线前几天有学习补贴、特殊工艺有补助之类的。但基础工价,应该基于ST来定。
数据透明了,争议就少了。 不是老板说多少就是多少,是标准说多少就是多少。每道工序的工价是怎么来的——多少时间、乘以多少单价——一笔一笔清清楚楚。很多工厂推工时体系,最先看到的效果就是——工价扯皮的事少了很多。
用GST系统的话,工价计算会特别方便——每道工序的ST都在系统里,分钟单价一输,整件工价自动就出来了,比Excel算快多了,也不容易出错。

场景二:成本测算与报价——用QT

第二个场景:算成本、报价格。
一件衣服的成本,拆开来看无非几块:面辅料成本、工费成本、制造费用、利润。其中工费成本怎么算的?底层就是工时数据。
但这里要用QT,不是ST。

单件工费报价 = QT × 人工费率

为什么要用QT?因为报价是对外的,你报的价格必须覆盖所有成本,还要有利润。如果你只按ST报,只算了标准时间下的直接人工,那效率损失、管理费用、设备折旧、品质损耗……这些全亏了。
我见过的报价亏损场景,十有八九都是因为把ST直接当报价工时用了。说三个最典型的:
场景一:新款首次报价。 新款刚打样,按GST的ST报了价,结果上线后发现工人不熟练、工艺要调整、效率比预期低很多。做完一算,亏了。为什么?因为新款的学习曲线没考虑进去,综合效率系数比老款低很多,QT应该更高。
场景二:间接成本算少了。 报价的时候按ST算直接人工,以为加了利润就够了,结果没算社保(占工资的35%左右)、没算管理分摊、没算设备折旧。这些加起来可能占直接人工的一倍还多。
场景三:忽略效率波动。 旺季的时候工人加班多、效率下降;换款频繁的时候效率也低。如果全年都按同一个效率系数算,淡季可能赚,旺季可能亏。
所以报价一定要用QT——ST除以效率系数,再乘管理倍数。
这里面两个系数怎么定才准?这就需要数据积累了。你做的款越多、积累的实际数据越多,系数就越准。这也是为什么我说,标准工时体系要持续迭代——用得越久,数据越准。
比较成熟的做法是建立IE+财务联合机制——IE负责出ST和效率数据,财务负责出成本系数和利润率,两者结合出报价。不是IE一个人拍脑袋定,也不是财务闭门算。

场景三:产能规划与排产——用PT

第三个场景:排产能、排计划。
很多工厂接订单,全靠老板拍脑袋:
"这个款5000件,交期10天,能不能做?"
"能!"
然后接了单做不出来,要么加班加点赶货,要么延期交付,要么找外发。
为什么会这样?因为没有准确的产能数据。
有了标准工时,产能就是一道算术题。但注意,排产要用PT,不能用ST。

一条线日产能 = 线体日总有效工时 ÷ PT(单件计划工时)

比如一条线有30个车位,每天工作10小时,总有效工时就是30×10×60=18000分钟。
如果按ST算:18000 ÷ 22 ≈ 818件/天
如果按PT(37.3分钟)算:18000 ÷ 37.3 ≈ 482件/天
差了将近一倍!你按ST排产,铁定完不成。
排产为什么要用PT?
因为排产是排"实际能完成多少",不是排"理论上应该完成多少"。实际生产中有各种效率损失,你必须考虑进去。
那综合效率系数怎么定?我前面提过有个五维模型——技能、物料、品质、时间、设备五个维度共同决定。但具体数值怎么来?两个办法:
• 从历史数据里算——过去三个月,这款(或这类产品)的实际产量是多少?ST是多少?实际效率 = ST ÷ 实际单件工时,倒推出来
• 从现场评估——如果是新款没有历史数据,就根据产线的熟练程度、物料情况、设备状态,结合类似款的经验来估
当然,排产失效的原因不止数据不准,还有方法、管理、文化层面的问题。但数据准确是基础——数据都不准,后面怎么排都白搭。
排产还有很多细节——线平衡、瓶颈管理、插单处理——这些我们后面再聊。今天先记住一点:排产要用PT,不要直接用ST。
产能规划还能往上走——年度产能规划、设备投资评估。比如你想买一台自动模板机,几十万,值不值?
用工时数据算一算:原来手工上拉链一道工序3分钟,用自动模板机做变成1分钟,一件省2分钟。一年做多少件带拉链的款?一件省2分钟,乘以总件数,就是一年节省的总工时。再乘以人工费率,就是一年省的钱。
投资回报一算,值不值、多久回本,清清楚楚。

场景四:效率改善——用ST

第四个场景:做改善。
做IE的,核心工作之一就是改善。但改善从哪下手?很多人的做法是——看哪道工序堆货,就去改哪道。这不叫改善,叫救火。
真正的改善,是基于数据的系统性改善。
做改善要用ST,为什么?因为改善比的是"跟标准比差了多少",不是跟实际比。标准就是目标,改善就是往标准靠拢。
有了ST,哪道工序是瓶颈、差多少,一目了然:
• 把每道工序的ST列出来,最长的那道就是瓶颈
• 瓶颈时间决定了整条线的理论产出速度
• 线平衡率 = 各工序ST总和 ÷(瓶颈工序ST×工序数)
比如一条线有20道工序,总ST是22分钟,瓶颈工序ST是2分钟。线平衡率就是22 ÷ (2×20) = 55%。这意味着,这条线有45%的时间是浪费的。
改善的目标,就是把瓶颈时间降下来,把线平衡率提上去。
怎么降?用GST的动作数据分析:
• 瓶颈工序为什么慢?是动作多了,还是方法不对?
• 能不能把瓶颈工序的一部分动作,分给其他工序做?
• 能不能换设备、换工具,减少瓶颈时间?
• 能不能优化工艺,减少操作步骤?
改善完了,效果怎么样?再对比一下ST——改善前瓶颈工序2分钟,改善后变成1.5分钟,省了0.5分钟,整条线的产出速度就从2分钟一件变成1.5分钟一件,提升了33%。
用ST说话,不是"我觉得改善了",是"数据证明改善了"。
这里再强调一下:做改善用ST,是因为ST是"最优方法下的标准时间"。它告诉我们理论上能做到多快,差的部分就是改善空间。如果用PT做改善,你改善的是"实际效率",但你不知道理论上限在哪里——可能已经接近天花板了,也可能还有很大空间。
ST就是那根天花板的线——你知道顶在哪,才知道还差多少。
用GST系统做改善特别方便——动作分析是到秒级的,取裁片、移至压脚、车缝、调整、剪线,每一个动作多少时间都清清楚楚。瓶颈工序为什么慢,是哪个动作占了时间,打开系统一看就知道,改善起来针对性特别强。

场景五:绩效考核——用ST完成量

第五个场景:绩效评估。
很多工厂算工人工资,要么是纯计件——做一件算一件的钱,不管难易;要么是计时——干多久算多久的钱,干多干少一个样。
纯计件的问题是:简单的工序大家抢着做,难的工序没人愿意做。因为简单的做得快、赚钱多。
纯计时的问题是:干多干少一个样,大家都磨洋工。
有了标准工时,就有了第三种选择——标准工时绩效制。
什么意思?就是不管你做什么工序,都折算成"标准工时"来算。做一道简单的工序,赚0.5个标准工时;做一道复杂的工序,赚2个标准工时。最后按你一天完成了多少标准工时来算工资。
这样就公平了:
• 简单工序做得多,但每道工时少
• 复杂工序做得少,但每道工时多
• 最终看的是你完成了多少"标准产出",不是做了多少件
标准工时是最客观的绩效衡量刻度。 它衡量的不是"你工作了多久",是"你创造了多少产出"。
不仅工人可以用工时考核,班组长、车间主管也可以。线体效率达标率、产能达成率,这些指标的基础都是标准工时。
甚至管理部门的效率,也可以用工时来衡量——IE部门一年完成了多少款的工时数据、工艺改善累计节省了多少标准工时,这些都是可以量化考核的。

怎么让工时数据真正用起来?

说了这么多应用场景,很多人可能会说:兵哥,你说的这些我们也知道,但我们家的工时数据就是用不起来,为什么?
我给你三个建议:
1. 先把ST/PT/QT的认知统一了
如果全厂上下只有一个"工时"的概念,那肯定用不对。业务部门按ST报价、生产部门按经验排产、IE部门说这是标准时间,各说各的,一出问题互相甩锅。
第一步就是统一认知——把ST/PT/QT三个维度的概念讲清楚,各部门对齐。该用ST的地方用ST,该用PT的地方用PT,该用QT的地方用QT。
刻度是刻度,结果是结果,别混。
2. 要跟业务流程绑定
工时数据不能是"IE部门自己的事",要跟公司的业务流程绑在一起:
• 报价流程:报价必须用QT算工费,不能拍脑袋
• 排产流程:排产必须基于PT,不能凭感觉
• 工价流程:工价基于ST,有依有据
• 绩效流程:效率考核用ST完成量,不能看谁加班多
绑定到流程里了,大家自然就得用。不用都不行。
3. 要有人维护,保证数据质量
数据不准,用的人就少;用的人少,数据就更不准。这是个恶性循环。
要打破这个循环,就得有人专门维护数据——工艺变了及时更新、新款上线及时补、定期抽数据复核。
数据越准,用的人越多;用的人越多,反馈越多,数据越准。这才是正向循环。

最后,总结一下

今天这篇内容干货比较多,我帮你捋一捋重点:
首先是一个核心认知:工时数据有三个维度
• ST(标准工时)——GST分析出来的理论基准时间,是刻度、是源头
• PT(计划工时)——ST ÷ 综合效率系数,是排产用的实际时间
• QT(报价工时)——PT × 管理倍数,是报价用的全成本口径
• 别拿ST直接去报价、去排产——刻度不是成品数据
然后是5大应用场景,各用各的口径:
1. 算工价 → 用ST——工价是标准效率下的单价,公平透明,减少争议
2. 算成本/报价 → 用QT——要覆盖所有成本和利润,不能只算直接人工
3. 排产能/排计划 → 用PT——排的是实际能完成多少,不是理论上应该完成多少
4. 做改善 → 用ST——ST是天花板,告诉我们改善空间有多大
5. 算绩效 → 用ST完成量——衡量的是产出,不是工时,多劳多得
最后是怎么让数据用起来的三条建议:
• 统一ST/PT/QT的认知,别一个工时数应付所有场景
• 跟业务流程绑定,不用都不行
• 持续维护数据,形成正向循环
搞懂了三个维度的区别,你才算真正会用标准工时。很多工厂的GST用不好,不是系统不行,是认知没到位——拿ST当万能钥匙,什么锁都想捅,捅不开就说钥匙不好使。


阅读原文:点击这里


该文章在 2026/8/31 14:55:17 编辑过
关键字查询
相关文章
正在查询...
点晴ERP是一款针对中小制造业的专业生产管理软件系统,系统成熟度和易用性得到了国内大量中小企业的青睐。
点晴PMS码头管理系统主要针对港口码头集装箱与散货日常运作、调度、堆场、车队、财务费用、相关报表等业务管理,结合码头的业务特点,围绕调度、堆场作业而开发的。集技术的先进性、管理的有效性于一体,是物流码头及其他港口类企业的高效ERP管理信息系统。
点晴WMS仓储管理系统提供了货物产品管理,销售管理,采购管理,仓储管理,仓库管理,保质期管理,货位管理,库位管理,生产管理,WMS管理系统,标签打印,条形码,二维码管理,批号管理软件。
点晴免费OA是一款软件和通用服务都免费,不限功能、不限时间、不限用户的免费OA协同办公管理系统。
Copyright 2010-2026 ClickSun All Rights Reserved  粤ICP备13012886号-2  粤公网安备44030602007207号
